三门峡华阳发电有限责任公司 烟囱防腐工程
2012/8/16 阅读次数:[4100]

      2007年10月26日三门峡华阳电厂 1#机组停产大修,2#机组保持运行发电,同时在2号机组安装了60m高的临时烟囱,在临时烟囱安装好进行烟气切换时,发现厚烟道闸门关闭不严,有30%的烟气仍从原烟囱排出。
       主要原因是:临时烟囱设计高度不够,排气量达不到要求,引风机装的位置不正确,还有闸门时间较长关闭不严。
       具体措施:
       由于出现了上述情况,为抢工期,确保安全的前提下,我公司技术人员研究了当时的烟气流量和温度,综合当时的施工环境,做出了前所未有的方案,也可以说是脱硫防腐史上的 次,在煤炉正常运转情况下,在烟道上方35公分厚的砼结构上开4m长的槽,宽度30cm(因烟道的宽度为4m,高度为9m)然后用铁板和木板焊成4m×10m的闸门,并用脚手架做成骨架。然后用起重装置吊起插入烟道,做一个临时的烟道门。

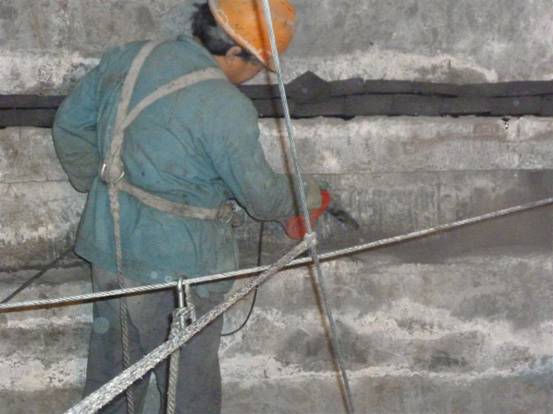

       烟道门作好后,工人带氧气瓶用砖和水泥砌一道防烟墙防止烟气进入。
       但由于三门峡华阳电厂已运行十年,烟道中的耐火砖和珍珠岩板已和墙体有一定的间隙,还有少量的烟气进入烟道,特别是中午时间气压低时,工人难以承受,为了抢工期,抓质量,保安全,调整工作时间,避开不利时间,使业主认为不可能按期完工变为可能。
       工程已于2007.12.2顺利完工,验收一次合格。烟囱防腐施工中,盐城华夏高空公司施工人员未发生一次违章,未发生一次大小事故,受到了华阳电厂和大唐监理公司的一致好评
